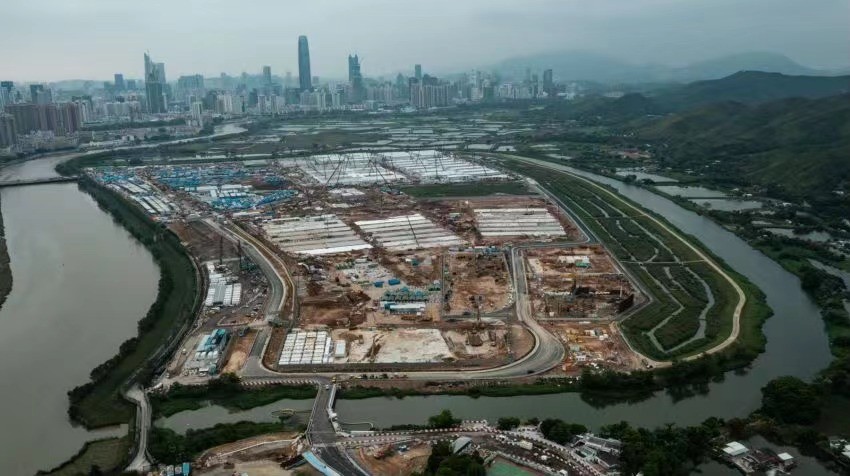

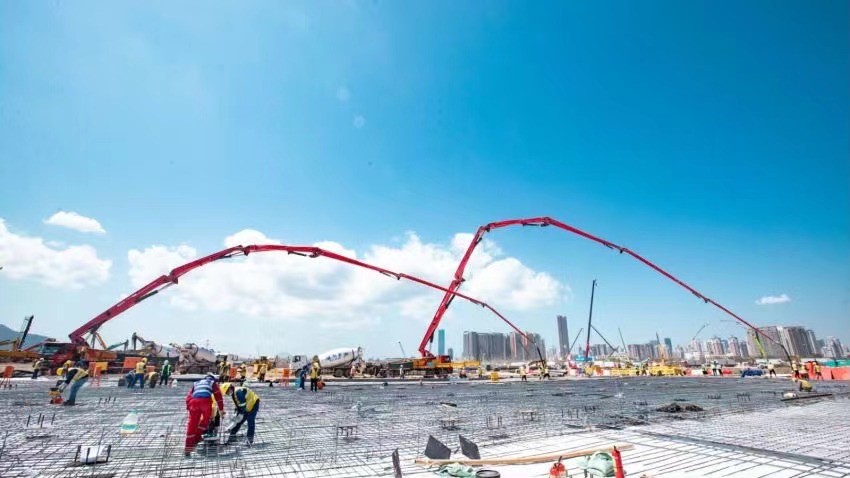

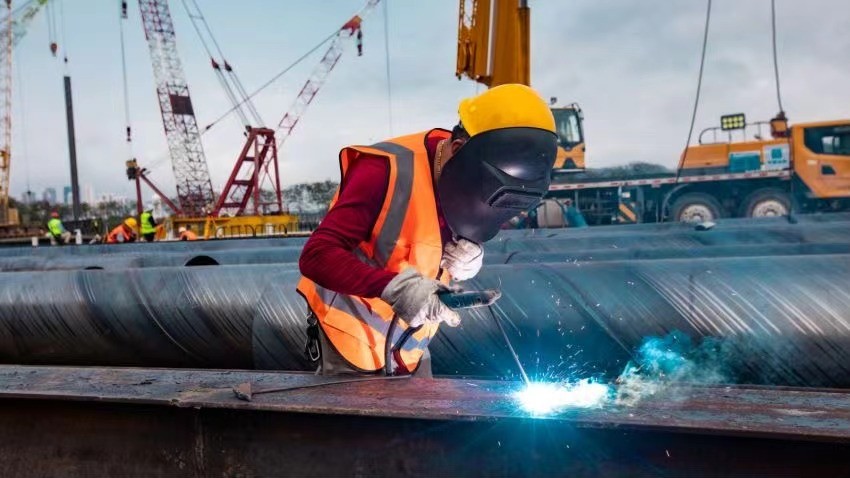

中央援港落馬洲應急醫院項目一期進入聯調聯試階段香港新聞網3月29日電 3月29日,隨著中央援港應急醫院項目一期電路全面接通,標志著位於香港落馬洲河套地區的中央援港項目一期正式進入聯調聯試階段。 香港抗疫形勢異常嚴峻的關鍵時刻,應特區政府請求,中央決定在香港落馬洲河套地區援建應急醫院和方艙醫院,其中應急醫院包括含1000張床位的負壓病房,分兩期完工,每期一個月各完成500床,包含3間手術室和100張ICU病床。 這次進入聯調聯試階段的應急醫院一期,總建築面積約2.84萬平方米,醫院及附屬配套設施箱體4109個,工期“7+30”天,其中7天為臨時鋼棧橋施工周期。 項目工期緊張,而且難點重重,面臨的挑戰前所未有。需要在30天建成500張床位的負壓病房,在如此之短的時間內建設規模如此之大的特殊醫院,沒有先例。由於醫院建在一個魚塘之上,還需要處理軟地基,可以說是“在豆腐上建房子”。此外所有的人員、物資、設備均通過唯一的一座橋進出,可謂“千軍萬馬過獨木橋”。由於所有的參建人員都必須住在現場,而現場沒時間也沒有場地搭足够的臨建,逾萬人只能住帳篷。 面對如此艱巨的挑戰,在內地支援香港抗疫工作專班統一指揮下,中央各有關部門和廣東省密切配合,統籌大量優勢資源,多措并舉、多線并進、多點突破,全力以赴支持深圳市代表中央承擔援建任務,并不斷加強與香港特區政府溝通對接,形成強大合力,為項目建設按期推進保駕護航,充分體現了集中力量辦大事的制度優勢。 中國建築作為項目施工單位,自2月19日接到任務以來,將本項目作為頭號工程,集全集團之力,動員一切資源,快速響應,周密籌備,精選有應急項目建設經驗的工程局、專業公司參與進來,本工程由中國建築旗下中建科工總承包(EPC),中建科工旗下中建鋼構等單位主承建,中建各工程局及中建裝飾、中建安裝、中建科技等專業公司馳援,全面投入本次“援港抗疫”的“大會戰”。 2萬餘名來自五湖四海的建設者為著“中央援港同心抗疫”的共同使命,逆行馳援河套工地,爭分奪秒在一片荒灘上搶建生命之洲,總用工達18萬餘人次,高峰期1.4萬餘人同步施工。 為了實現項目工程人員、物資設備以最短時間點對點進出工地和深圳,項目僅用7天時間,於3月5日在深圳河上完成臨時鋼棧橋搭建,連通深港兩地,為大規模施工提供了先決條件。據悉,臨時鋼棧橋由中建科工委托中建橋梁有限公司承擔建設任務。鋼棧橋全長159.1米,寬18米,設置雙向四車道及兩側人行道,自深圳皇崗口岸東側跨越深圳河,連接香港落馬洲河套地區。 應急醫院項目一期3月6日正式開工,9日完成了首個集成式箱體吊裝,19日完成一期病房全部1545個集成式箱體吊裝工作,29日進入聯調聯試階段,展示了中國速度、中國力量,預計4月5日正式完工。(完) 【編輯:李明珠】
|
