能源保障再升級!上海LNG站線擴建項目碼頭工程通過交工驗收分享到:

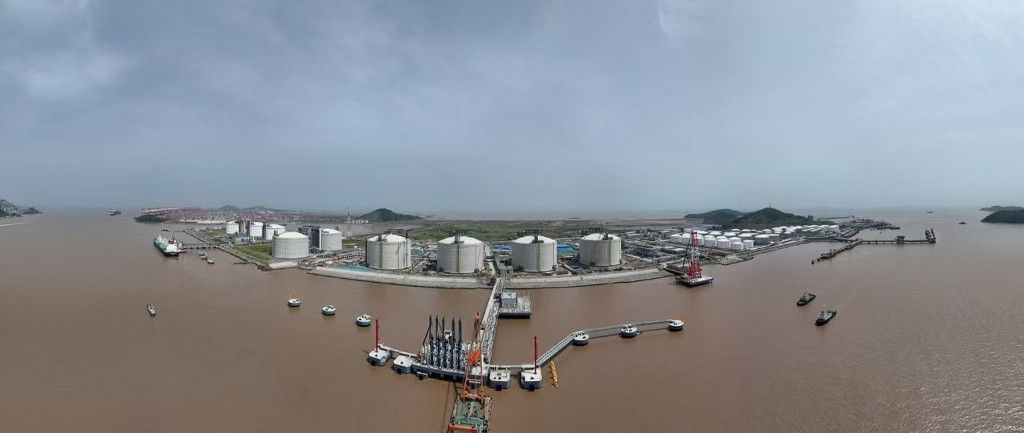

香港新聞網6月12日電 6月10日,由三航局承建的上海LNG站線擴建項目碼頭工程順利通過交工驗收,比合同總工期壓縮120天。 上海LNG站線擴建項目是國家油氣重點工程,是上海市、浙江省能源發展“十四五”規劃重大工程,位於上海國際航運中心洋山深水港沈家灣作業區,由碼頭工程、接收站工程和輸氣管道工程三部分組。
該碼頭工程是接收站工程和管線工程的前道窗口,主要建設內容為新建一座15萬總噸液化天然氣(LNG)專用泊位。碼頭採用蝶形佈置,由工作平台、主引橋、火炬平台、6座靠船墩和6座系纜墩等組成,設計吞吐量為每年600萬噸,較一期碼頭增長一倍。 該碼頭共有樁基415根,施工過程中面臨施工水域風浪大、潮汐複雜等嚴峻挑戰,在風浪條件最差時,水上船機每月有效作業時間僅18天,給樁基施工帶來巨大壓力。項目團隊科學調配施工資源,精準把握作業窗口期,創新採用具備良好的抗風浪性能及適應大扭角、大斜率樁基的全回轉多功能打樁船,顯著提升了沉樁效率。同時,項目團隊實行24小時不間斷輪班作業,高峰期投入8台衝孔鑽機、3台鑽孔樁基同步施工,并調配70餘名作業人員及20餘名管理人員全程值守,全力推進引橋灌注樁施工,比原定計劃早11天完成。 在後續施工中,項目團隊又接連攻克多個技術難關。針對24米高的登船梯安裝難題,項目團隊克服了上部管廊已建造成型的空間限制,通過對現場實際情況測量,優化了起重船駐位方案,精確規劃登船梯的卸車位置和吊裝路徑,在確保不與上部管廊碰撞的前提下,順利完成登船梯吊立作業。 在水下陽極塊安裝環節,項目團隊針對海域風浪大、潮差顯著、水流湍急的特點,采取了專項質量保障措施,在施工前做好水域環境交底,精準進行危險源識別,嚴格檢查潛水設備性能。同時項目部安排專人實時監測水文氣象變化,科學選擇施工船舶設備,合理規劃每日趕潮水施工時間,有效利用有效工作潮差窗口期,確保陽極塊安裝作業的質量和安全。 該項目建設後,將成為連接海運清潔能源與陸域儲運系統的關鍵樞紐,顯著增強區域能源保障能力,優化能源消費結構,完善上海天然氣產供儲銷建設體系,為長三角一體化發展提供堅實的綠色能源支撐,助力“雙碳”目標實現。(完) 【編輯:張明臻】
|
視頻更 多
28支龍獅隊齊集錦田爭奪“獅王”殊榮 龍獅隊員:十年後再來表演舞獅爭霸!
周潤發率“百歲”港星團跑馬拉松:重在完成,重在和觀眾打個招呼
樓市寒冬已過?現在是買樓好時機嗎?聽聽地產專家怎麼說
誰能成為下一個Labubu? 潮玩商家們為何集體聚焦盲盒發展?
香港立法會舉行首次會議 通過大埔火災後支援及重建工作議案
【你不知道的香港】高樓林立的香港正悄然進行一項“移山計劃”......
【通說環球】科幻照進現實?解碼中國“南天門計劃”
來論更 多評論更 多
論壇更 多閱讀排行
|
