“十四五”粵港澳大灣區首個抽蓄工程首台機組投產分享到:
香港新聞網8月26日電 今天(8月26日),“十四五”粵港澳大灣區首個抽蓄工程——廣東梅州抽水蓄能電站二期工程首台機組投產發電。

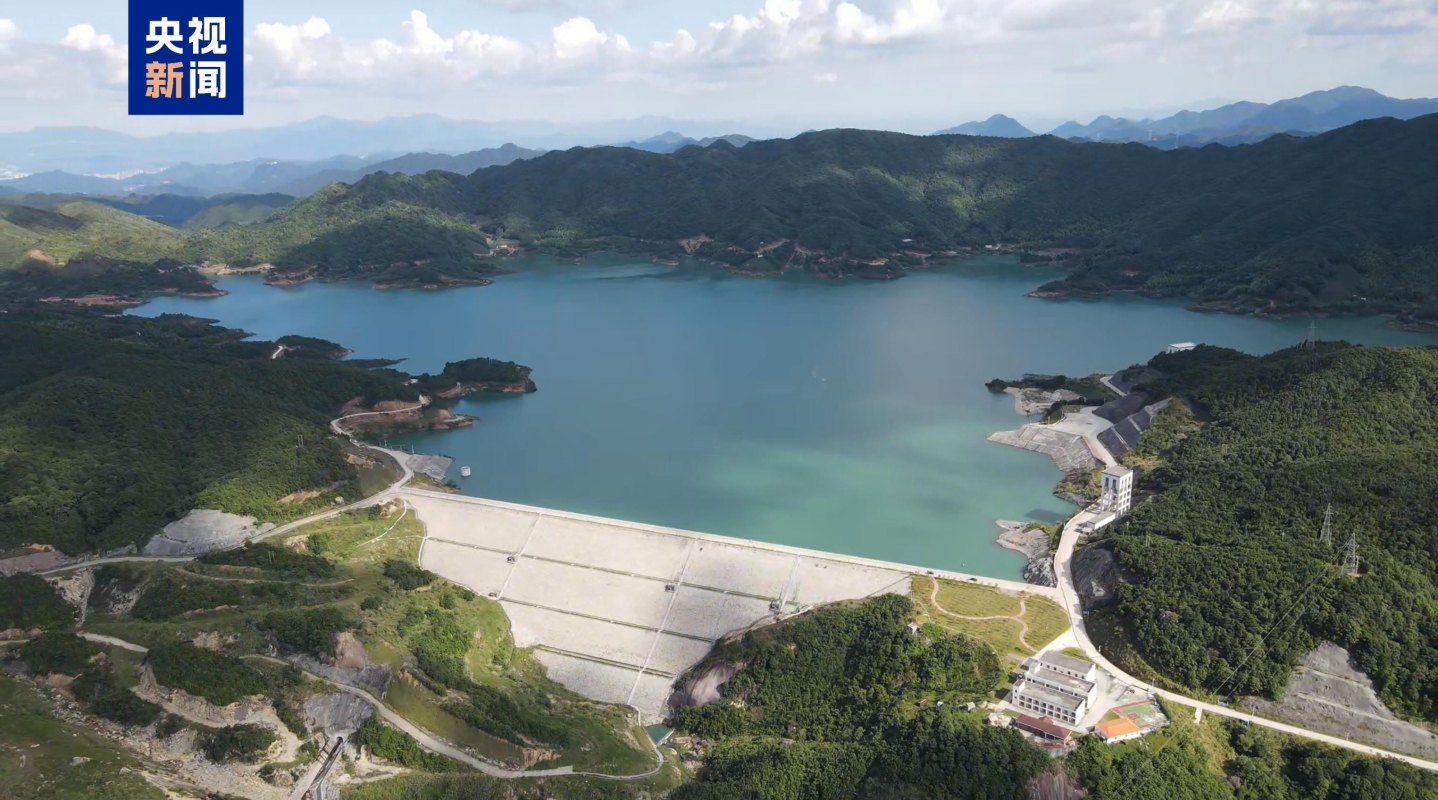

梅州抽水蓄能電站水庫航拍。圖源:央視新聞 據央視新聞報道,梅州抽水蓄能電站二期工程26日取得關鍵進展,首台機組正式投產發電,每小時可產生30萬度清潔電能,相當於5萬居民用戶一天的用電需求。該發電量也全部參與電力市場交易,推動廣東抽水蓄能市場化運營規模達到150萬千瓦。 南網儲能公司梅蓄二期項目部總經理朱金華表示,首台機組順利投產,不僅有助於提高粵港澳大灣區的電網調節能力,也通過市場化的方式進一步促進新能源消納。接下來加緊剩下三台機組的安裝調試,確保梅蓄二期工程在年內全面建成投產。

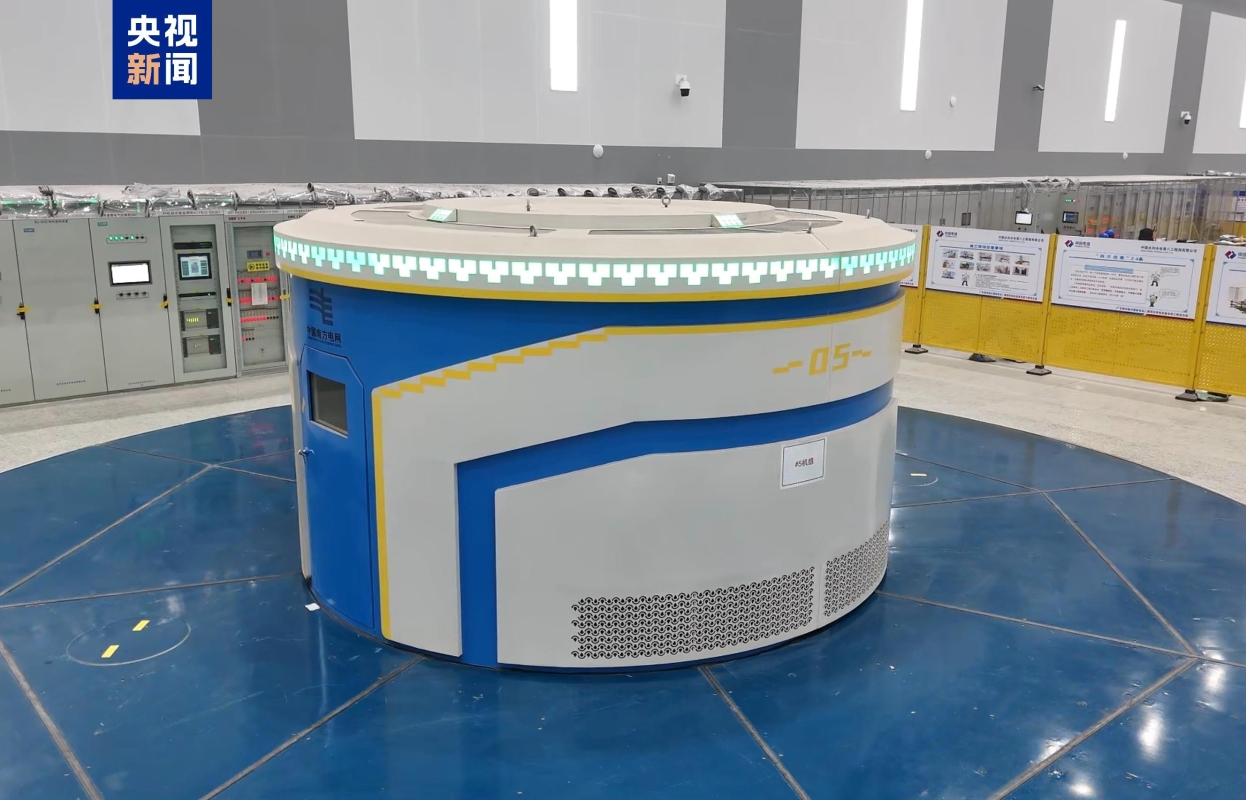

梅州抽水蓄能電站二期工程首台機組。圖源:央視新聞 作為中國“十四五”規劃重點的抽蓄工程,梅蓄二期工程2021年12月核准,2022年9月主體工程開工。首台機組的順利投產推動梅蓄二期工程成為中國首個核准、開工、發電均在“十四五”期間完成的抽蓄工程。 據了解,梅蓄二期工程裝機規模120萬千瓦,建成後將推動粵港澳大灣區抽蓄在運規模和調節能力分別突破1000萬千瓦和2000萬千瓦。(完) 【編輯:石歡歡】
