全球首台16兆瓦海上風機首支葉片吊裝完成

分享到:
2023-06-27 15:20 | 稿件來源:香港新聞網

【字號:

香港新聞網6月27日電 6月27日上午,全球首台16兆瓦海上風機的第一支葉片啟動吊裝工作,目前,首支葉片與輪轂已經順利完成空中對接。這次安裝的16兆瓦風機位於福建沿海,是目前世界上已投入安裝的最大風機,在額定工況下單台機組每轉動一圈可發電約34度,平均每年可發6600萬度清潔電能,可滿足3.6萬戶三口之家一年的正常用電。

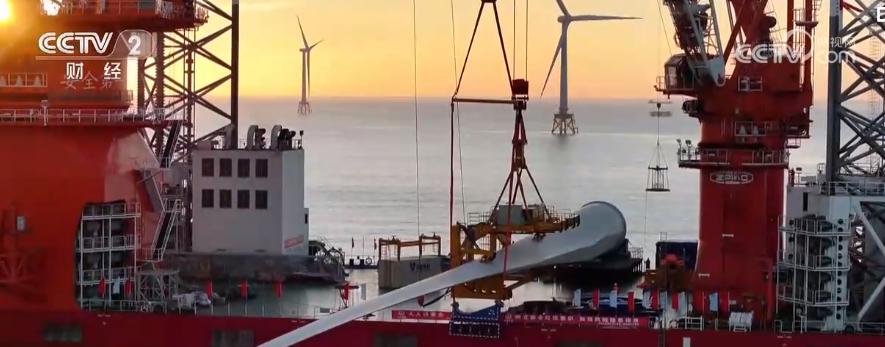

葉片的吊裝是這次16兆瓦風機安裝過程中最難也是最關鍵的工序。27日淩晨,安裝平台“白鶴灘”號上兩台起重機共同協作,從運輸船上吊起首支葉片,讓它以與船身垂直的狀態,平穩放置在甲板上,這就是“葉片過駁”工序。上午七時,2000噸起重機將葉片緩緩起吊。

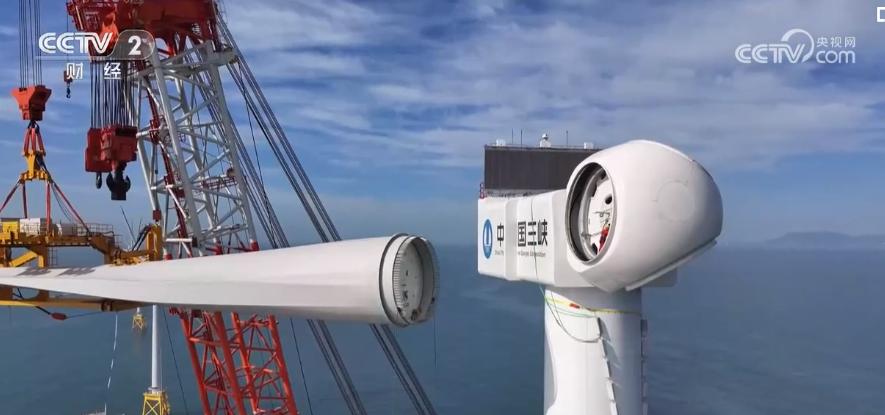

一個小時後,經過起吊、旋轉,葉片在空中與輪轂處於高度藕合角度,空中對接正式開始。

由於海況良好,空中對接順利完成。接下來,工作人員要將葉片和輪轂的176套螺栓,在152米的高空旋擰牢固。據了解,首支葉片吊裝完成後,將連續進行第二支及第三支葉片的吊裝,預計28日下午三支葉片將全部吊裝完成。

【編輯:丘志彬】
