首頁 -> 頭條

香港北環線建設平快正!直通港深地鐵跨境更便捷

分享到:
2025-07-09 08:45 | 稿件來源:香港新聞網

【字號:

香港新聞網7月9日電   北環線項目是支撐香港未來發展的重點運輸基建,香港特區行政長官會同行政會議昨日(8日)批准北環線項目第一部分的財務安排,特區政府運輸及物流局與港鐵隨後簽訂有關項目協議,確立部分融資及建造安排。

在第一部分項目,港鐵將率先興建北環線頭尾的錦上路站至新建的凹頭站、新田站至古洞站,以及設計和規劃支線,預計成本314億元,將於今年內動工。在主線及支線合併為一個項目進行規劃,以及引入與鐵路建造相關的內地標準、做法和資源,能全面提升建造效率,爭取將支線提早兩年至不遲於2034年與主線同步完成工程。

同時,與深圳透過港深跨界軌道基礎設施建設專班推進支線項目,將直接連通港深兩地地鐵網絡,接入新皇崗口岸並提供便捷的“一地兩檢”通關模式,預料北環線通車後,錦上路至古洞的行程時間由現時60分鐘至80分鐘,大幅縮短至約12分鐘。

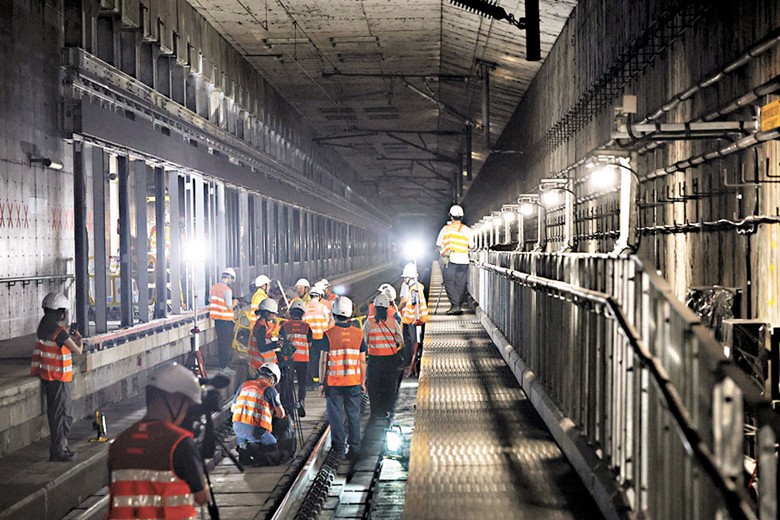

香港採取多項突破性舉措建設北都區骨幹運輸系統北環線。 資料圖

北環線是香港未來北部都會區的集體運輸系統骨幹,對區內通達性有關鍵作用。

其中,北環線主線包括古洞及錦上路兩個終點及轉線站,將分別接駁東鐵線及屯馬線,並在新田、牛潭尾及凹頭設置中途站,在新界北形成一個環狀鐵路網絡,並配合沿線發展新增人口的運輸需求。

支線則經新田站接駁主線,並經洲頭站及河套站連接至新皇崗口岸。特區政府早前與港鐵公司簽訂古洞站項目協議時,已同時要求港鐵公司預留就北環線主線進行詳細規劃及設計和部分前期工程的相關預算。

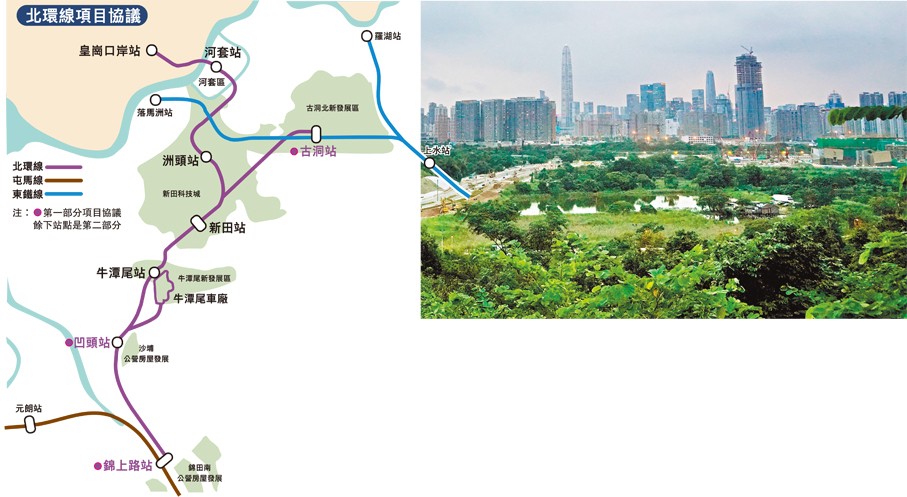

圖為香港特區政府相關部門與港鐵簽訂項目協議後合照。香港特區政府新聞處資料圖

第一部分項目造價約314億元

特區政府與港鐵已同意北環線採用“兩部分”模式推進。第一部分將涵蓋北環線主線的部分設計及建造,以及北環線支線之詳細規劃及設計。第二部分將根據進一步協議涵蓋北環線主線剩餘部分及北環線支線的建造,以及兩線的調試、營運與維修工作等。

特區政府在獨立審核顧問的協助下,已核實港鐵就北環線項目第一部分提供的財務預算,按本月價格計算,項目造價約為314億元。協議預留彈性,容許港鐵夥拍合資企業,並設立機制讓第二部分日後降低成本的措施。

在行政長官會同行政會議批准下,北環線項目第一部分會採用“鐵路加物業”發展模式,特區政府會向港鐵批出錦上路站第二期以及位處粉嶺北、古洞北、新田等合共10幅用地作為住宅及商業用途發展,將來會從按“設有鐵路”基礎評定的十足市值地價中,扣除一筆總數為390.5億元的固定總額,作為對港鐵推展北環線(第一部分)項目的財務資助。港鐵會因應市場情況,適時有序地發展相關的物業項目。

特區政府與港鐵公司昨日(8日)簽訂協議後,會立即啟動較成熟和較迫切的工程,包括北環線主線當中由錦上路站通往牛潭尾車廠連接隧道,以及由新田站通往古洞站的兩段土木及結構工程,同時要求港鐵公司同步進行北環線支線的詳細規劃及設計,包括環境評估和鐵路方案刊憲等法定程序,並爭取以最快速度完成。當相關法定程序完成後,會盡快簽訂第二部分項目協議落實餘下的工程和營運安排。

香港東鐵線古洞站緊鑼密鼓進行月台改造工程。港鐵資料圖

兩線並建可提速增效降成本

對於為何要將北環線項目分為兩部分實施,港鐵發言人指是基於主線及支線發展進度存在差異。主線已完成所有法定程序,準備就緒可立即動工;支線仍處於初步設計階段。港鐵因而採用創新分階段實施策略,透過第一部分項目協議優先推進主線關鍵工程,同時為支線的詳細設計和法定批准爭取時間。

發言人說:“若支線在主線通車後單獨施工,需在運營鐵路附近作業,受限於每日僅兩小時的非營運時段,施工時間和成本將大幅增加。”合併建設可讓港鐵在非運營環境下加快工程進度,顯著降低成本。至於具體節省金額,將在第二部分協議的設計階段進一步確定,但目前策略已有效提升項目交付效率。

港鐵發言人續說,“鐵路加物業發展”模式在港鐵過去項目中已證明十分有效,可為鐵路建設提供資金支持,並促進沿線物業發展。透過整合鐵路與物業項目,北環線第一部分工程將實現財務可持續性,同時為北部都會區創造經濟價值。

發言人亦澄清,第一部分協議僅涉及香港境內施工,無內地方面參與,“但作為跨境項目,開發和運營支線需要港深兩地政府協調批准程序,相關安排將在第二部分協議中明確。”(來源:香港文匯網)
